Πρόσφατοι Σεισμοί της Τουρκίας (6 Φεβρ. 2023) Μ7.8 & 7.5 –Σεισμικές επιταχύνσεις-Εκτίμηση-Ασφάλιση
construction-grid-2

Έρευνα του Κου Βασίλη Μάργαρη Διευθυντή Ερευνών ΙΤΣΑΚ & Κου Βασίλη Λεκίδη Ομότιμου Ερευνητή ΙΤΣΑΚ
Τη μελέτη θα τη βρείτε στα κάτωθι links:

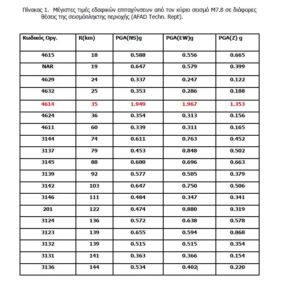

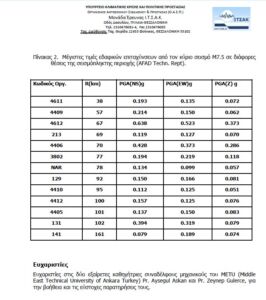

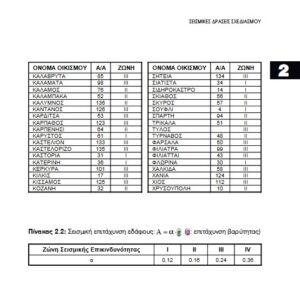

Κάτωθι παραθέτουμε τους πίνακες 1 & 2 που αφορούν τις μέγιστες τιμές εδαφικών επιταχύνσεων από τον κύριο σεισμό Μ7.8 σε διάφορες θέσεις της σεισμόπληκτης περιοχής (AFAD Techn. Rept) & τις μέγιστες τιμές εδαφικών επιταχύνσεων από τον κύριο σεισμό Μ7.5 σε διάφορες θέσεις της σεισμόπληκτης περιοχής (AFAD Techn. Rept) καθώς και τους πίνακες 2.1 και 2.2 του Ελληνικού Αντισεισμικού Κανονισμού του Έτους 2000 που αφορούν αφενός τις ζώνες σεισμικής επικινδυνότητας οικισμών του Ελληνικού χώρου αφετέρου τις σεισμικές δράσεις σχεδιασμού της σεισμικής επιτάχυνσης εδάφους αναλόγως της σεισμικής επικινδυνότητας.

Προς αποφυγή συγχύσεων που αφορούν στην αναπτυσσόμενη οριζόντια επιτάχυνση εδάφους και το σεισμικό συντελεστή δηλαδή τη σεισμική επικινδυνότητα μιας περιοχής όπου οικοδομές έχουν σχεδιαστεί με 0.24g η 0.16g και οι παλιότερες με 0.06 η 0.04 θα ήθελα να διευκρινίσω πως ο σχεδιασμός των κατασκευών δεν γίνεται με βάση την πρωτογενή επιτάχυνση εδάφους σύμφωνα με τους επιταχυνσιογράφους άλλα με βάση τα φάσματα απόκρισης (επιταχύνσεων-ταχύτητας-μετακινήσεων) όπου σε αυτό λαμβάνεται υπόψη  ο συντελεστής απόσβεσης(n), το έδαφος (S) καθως και τη ιδιοπερίοδος (T) (0,5sec για κτήρια & 1,2-1,5sec για γέφυρες) καθότι ένα σύστημα έχει τόσες ιδιομορφές ταλαντώσεως, όσοι και οι βαθμοί ελευθερίας κίνησης αυτού όπου οι μάζες καθώς ταλαντώνονται εντός φάσεως περνούν την ίδια χρονική στιγμή, από τη θέση ηρεμίας και τη θέση μέγιστης αποκλίσεως, με αποτέλεσμα κάθε ιδιομορφή να είναι ένα μονοβάθμιο σύστημα με την ιδιοπερίοδό του και η πρώτη ιδιομορφή του δηλαδή ή θεμελιώδης ιδιομορφή ενός συστήματος να ανήκει στη μεγαλύτερη ιδιοπερίοδο.

Έτσι στις κατασκευές χρησιμοποιείται ένα διαφοροποιημένο φάσμα που καλύπτει όλες τις μορφές φασμάτων πιθανών σεισμών και οι αναμενόμενες τιμές της εδαφικής επιτάχυνσης και ταχύτητας προκύπτουν από μελέτες σεισμικής επικινδυνότητας, μετά από στατιστική επεξεργασία των σεισμικών γεγονότων που έχουν συμβεί στην ευρύτερη περιοχή του έργου.

Ειδικότερα στον Ευρωκώδικα 8 (ΕΚ8)  υιοθετούνται οι σεισμικές ζώνες του (ΕΑΚ), όπου προβλέπονται τρεις ζώνες σεισμικής επικινδυνότητας με τις τιμές εδαφικής επιτάχυνσης αναφοράς agR.  Η τιμή ag αντιστοιχεί σε βραχώδες ή πολύ σκληρό έδαφος. Σύμφωνα με τον ΕΚ8, σε μαλακά εδάφη η τιμή αυτή επαυξάνεται με το συντελεστή εδάφους S.

Στα νέα κτήρια χρησιμοποιείται το Ελαστικό φάσμα Σχεδιασμού Se(T)=ag*n*.2.5. ανάλογα το έδαφος, τον συντελεστή απόσβεσης και την ιδιοπεριοδο τουλάχιστον με επιτάχυνση 0.16 που το αποτέλεσμα είναι τουλάχιστον ίσο με 0.40g και αρκετές φορές μεγαλύτερο απο αυτό.  Το τελικό αποτέλεσμα θα επαυξηθεί συμφώνως της ιδιοπερίοδου της κατασκευής από την πλαστιμότητα της q κλπ. καθότι ασύμφορος ο σχεδιασμός ελαστικών κτηρίων δηλαδή με q=1.00.

Ετσι παρόλο που αναπτύσσονται μεγάλες σεισμικές επιταχύνσεις σε σεισμικά γεγονότα,  τα νέα κτήρια εφόσον μελετηθούν και κατασκευαστούν σωστά δεν κινδυνεύουν σε μεγάλο βαθμό απο τις καταγραφές των σεισμικών επιταχύνσεων που δίνουν οι επιταχυνσιογράφοι.

Ωστόσο η απαιτούμενη αντοχή, συμφώνως των κανονισμών, νοείται μόνο σε τρεις πλήρεις ανακυκλίσεις φόρτισης (βρόχους). Αυτό σημαίνει πως η διάρκεια αλλά και ο τυχών ισχυρός μετασεισμός επηρεάζει το στατικό μοντέλο και του απομειώνει την αντοχή όπως και η κατακόρυφη συνιστώσα όπου επηρεάζει μόνο τα κτήρια κοντά η πάνω από το επίκεντρο. Επίσης οι σεισμοί μικρής συχνότητας επηρεάζουν περισσότερο τα χαμηλά κτήρια σε ευθεία σχέση με το υποκείμενο έδαφος το οποίο επίσης επηρεάζει τη μετακίνηση. Το δε υποκείμενο έδαφος μπορεί να διαφοροποιείται ακόμη και εντός οικοδομικού τετραγώνου.

Αυτό σημαίνει πως για τα παλιά κτήρια που οι σεισμικοί συντελεστές ήταν πολύ μικροί ε=0.04 η ε-0.06 σε σχέση με τους διαφοροποιημένους σε έννοια και τιμή, συντελεστές σεισμικής επικινδυνότητας του ΕΑΚ ήτοι 0.16g -0.24g κλπ δυνητικά θα έπρεπε να πολλαπλασιαστούν ~1,5-2 φορές που σημαίνει πως τα κτήρια αυτά θα πρέπει να ελεγχθούν ως προς την αντισεισμική τους επάρκεια λόγω του χαμηλού σεισμικού συντελεστή τους αλλά και για την ίδια την αντισεισμική σύνθεσή τους.

Συμπερασματικά εκτιμώ πως τα παλιά κτήρια δηλαδή προ του 1985 αλλά και όσα έχουν σχεδιαστεί χωρίς αντισεισμικό κανονισμό (προ 1959) θα πρέπει να ελεγχθούν για τη σεισμική τους επάρκεια αλλά και για την εξ αρχής αντισεισμική τους σύνθεση. Τα δε κτήρια έτους κατασκευής 1960 και έως 1985 τα οποία έχουν κατασκευαστεί με παλιό αντισεισμικό κανονισμό θα πρέπει να ασφαλιστούν με κάλυψη σεισμού. Τυχούσες κακοτεχνίες ή/και επεμβάσεις σε αυτά δεν καλύπτονται μόνο στην ειδική περίπτωση που αυτές, κατά τη σύναψη της σύμβασης, ήταν γνωστές στο ασφαλισμένο ο οποίος έπραξε δολίως και απέκρυψε αυτές εξαπατώντας τον Ασφαλιστή.

Τέλος συμφώνως του ΦΕΚ 3197Β/22-6-2022 (3η αναθεώρηση του ΚΑΝονισμού ΕΠΕμβάσεων σε κτήρια απο οπλισμένο σκυρόδεμα) αναφέρονται τα κάτωθι:

11.3 ΣΥΝΤΗΡΗΣΗ
11.3.1 Γενικά

Για ενημέρωση εκείνων που χρησιμοποιούν ένα έργο μπορεί να είναι σκόπιμο να τοποθετούνται σε κατάλληλες θέσεις των κτιρίων
ή άλλων κατασκευών πινακίδες, οι οποίες να δείχνουν τα μέγιστα επιτρεπόμενα φορτία (ή και άλλες δράσεις).
Πρέπει να επισύρεται η προσοχή εκείνων που χρησιμοποιούν ένα έργο στις καταστάσεις οι οποίες μπορούν να οδηγήσουν σε
απαράδεκτους κινδύνους κατά τη διάρκεια της χρήσης του (π.χ. αλλαγή χρήσης μιας κατοικίας).

Οι κατασκευές πρέπει να συντηρούνται με ευθύνη του κυρίου του έργου έτσι ώστε να εξασφαλίζεται εν χρόνω η
αντοχή και η λειτουργικότητα για την οποία μελετήθηκαν.

11.3.2 Περιοδικές επιθεωρήσεις

Η μεγάλη ευαισθησία των διεπιφανειών που δημιουργούνται με την επισκευή/ ενίσχυση, καθώς και η
χρήση μή συμβατικών υλικών, απαιτούν ιδιαίτερη προσοχή ως προς τις συνθήκες των έργων επέμβασης κατά τη
διάρκεια του κύκλου ζωής των. Γι’ αυτό επιβάλλεται να διενεργούνται περιοδικές επιθεωρήσεις ανά τακτά χρονικά
διαστήματα.

Στις συνήθεις περιπτώσεις (μέση διαβρωτικότητα περιβάλλοντος και μέση χρήση), κατάλληλα χρονικά διαστήματα μεταξύ
επιθεωρήσεων είναι:

  • Για κατοικίες 10 έτη
  • Για βιομηχανικά ή βιοτεχνικά κτίρια 5 έως 10 έτη.
